Как организовать планирование закупок в логистике

Гайды 14 мин

Планирование закупок в логистике помогает компании не просто купить товар по нужной цене, а доставить его в нужный срок, в нужном объёме и без лишних затрат на хранение и перевозку. Если закупщик согласовал контракт, но не учёл склад, график отгрузки, доступность транспорта или сезонные тарифы, поставка может сорваться даже при хорошей цене товара.

В статье разберём практическую сторону процесса:

  • что входит в планирование закупок;
  • какие данные нужны для расчёта потребности;
  • как связать закупки, запасы и транспорт;
  • какие методы применяют в логистике;
  • какие ошибки чаще всего приводят к срывам поставок;
  • когда стоит подключать цифровые инструменты;
  • как Roolz помогает в планировании закупок.

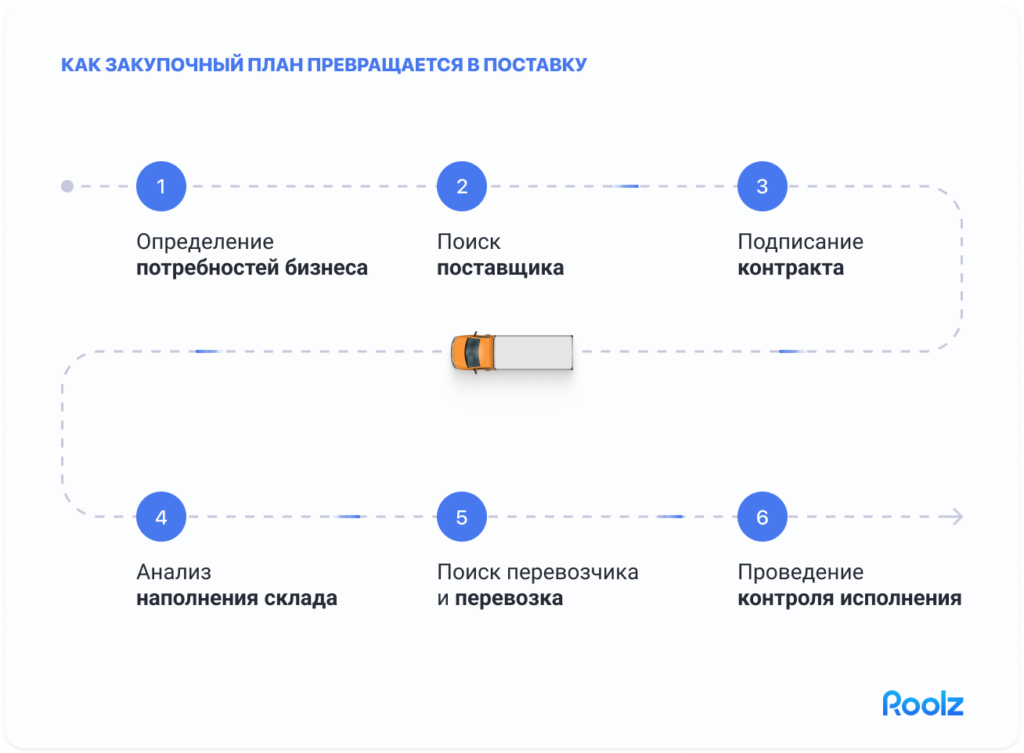

Как закупочный план превращается в поставку

Эксперт:

Анастасия Дашкевич

Анастасия Дашкевич

Руководитель отдела маркетинга и коммуникаций в Roolz

Что такое планирование закупок в логистике

Планирование закупок в логистике — это процесс, при котором компания рассчитывает, что, у кого, когда и в каком объёме закупать, а затем связывает эти решения с поставками, складом, запасами, транспортом и условиями контрактов.

Это не просто закупочный календарь и не список заявок от отделов. В логистическом контексте план должен отвечать на несколько вопросов сразу: есть ли потребность, хватит ли места на складе, когда поставщик сможет отгрузить товар, кто повезёт груз, сколько будет стоить доставка и что делать при задержке.

Обычное планирование закупок организации часто фокусируется на потребности, бюджете, поставщике и договоре. В закупочной логистике этого недостаточно. Здесь важно заранее проверить, сможет ли цепочка поставок выполнить план физически: принять товар, перевезти, разместить, передать в производство или продажу.

На практике проблема часто возникает не в самой закупке, а в разрыве между закупочным планом и транспортным графиком. Например, поставщик готов отгрузить партию в пятницу, склад принимает только в понедельник, а перевозчик на нужном направлении доступен через несколько дней. Формально закупка проведена, но поставка уже находится в зоне риска.

Чем закупочное планирование отличается от планирования поставок

Закупочное планирование отвечает за потребность, поставщика, цену, условия и контракт. Планирование поставок — за движение товара от поставщика к компании или конечному получателю. Логистика связывает эти процессы через склад, транспорт, маршруты, графики и контроль исполнения.

Разделение ролей помогает понять ответственность:

ПроцессЗа что отвечаетГде пересекается с логистикой
ЗакупкиПотребность, поставщик, цена, договорСроки отгрузки, партия, условия поставки
ПоставкиДвижение товараГрафик, маршрут, документы, контроль
СкладПриёмка, хранение, остаткиМесто, окна приёмки, обработка товара
ТранспортПеревозчик, ставка, доставкаДоступность машины, маршрут, сроки

Если эти процессы идут отдельно, логистика и планирование закупок начинают конфликтовать. Закупщик выбирает выгодную партию, склад получает перегруз, логист ищет машину в последний момент, а финансовый отдел видит рост затрат на срочную перевозку и хранение.

Зачем компании планировать закупки вместе с логистикой

Планирование закупок нужно связывать с логистикой, чтобы закупочный план был исполнимым. Недостаточно понять, какой товар нужен бизнесу. Нужно заранее проверить, как он попадёт на склад или к клиенту, сколько это будет стоить и какие риски могут повлиять на срок.

Связка закупок и логистики помогает снизить риск дефицита, контролировать запасы, точнее планировать бюджет и избегать срочных перевозок. Для менеджеров цепочки поставок (supply chain managers) это также способ держать баланс спроса и предложения: не закупать лишнее, но и не оставлять производство или продажи без критических позиций.

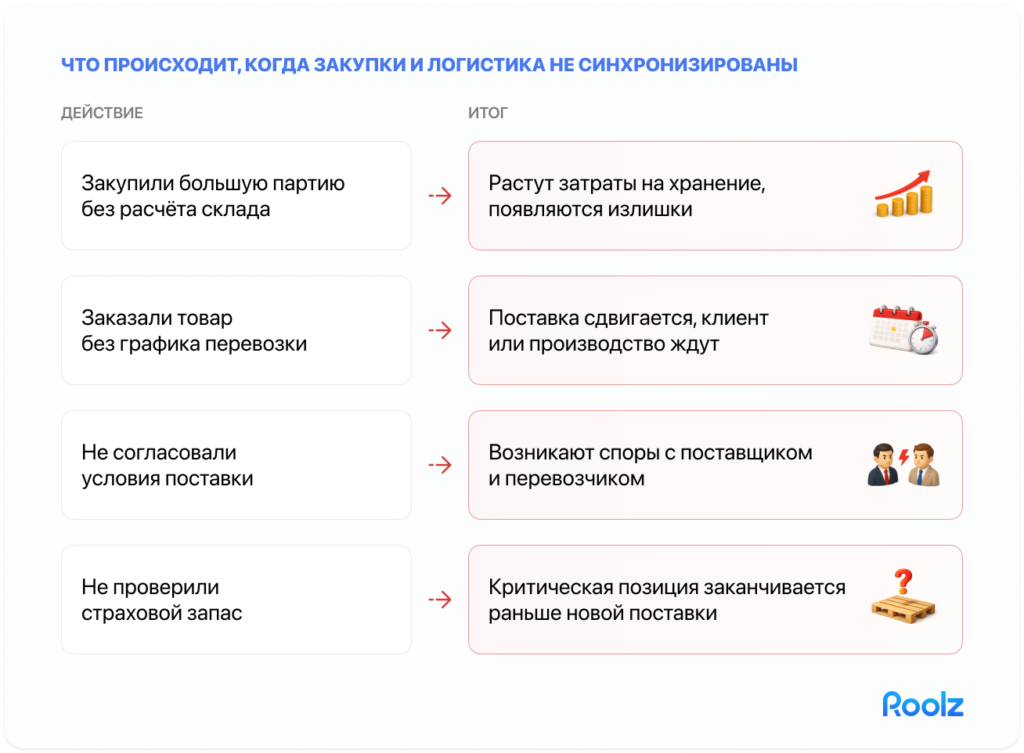

Сравнительная таблица - что происходит, если закупки и логистика не связаны

Планирование логистических процессов в закупках особенно важно для компаний с регулярными поставками, сезонным спросом, импортом, распределёнными складами или большим числом поставщиков. Чем больше участников в цепочке, тем выше риск, что ошибка на одном этапе приведёт к задержке на следующем.

Quote

Анастасия Дашкевич

Руководитель отдела маркетинга и коммуникаций в Roolz

Частая ситуация: закупщик согласовывает партию по хорошей цене, но не уточняет, как поставщик отгружает товар — целыми машинами, паллетами, частями или по фиксированным дням. В итоге логист получает заявку, которую сложно закрыть без переплаты. Поэтому параметры перевозки нужно обсуждать до подписания условий поставки, а не после готовности груза.

Перейти к эксперту

Какие данные нужны для планирования закупок

План закупок должен опираться на данные, а не только на опыт закупщика. Практический расчёт начинается с потребности бизнеса, но не заканчивается на ней: важно сопоставить спрос, остатки, сроки поставщика, ограничения склада и транспортную часть.

Для планирования нужны такие данные:

  1. Прогноз спроса. Что и в каком объёме потребуется продажам, производству или проектам.
  2. Остатки на складе. Фактическое наличие, зарезервированные партии, товары в пути.
  3. Минимальный и страховой запас. Уровень, ниже которого растёт риск дефицита.
  4. Сроки поставщиков. Производство, комплектация, отгрузка, возможные задержки.
  5. Условия контрактов. Партии, график, ответственность, возможность переноса сроков.
  6. Графики продаж или производства. Когда товар нужен не «вообще», а в конкретной точке процесса.
  7. Транспортные тарифы и доступность перевозчиков. Ставки, сезонность, маршруты, тип транспорта.
  8. Ограничения склада. Вместимость, окна приёмки, скорость обработки.
  9. История срывов. Задержки, возвраты, претензии, проблемы с документами.
Quote

Анастасия Дашкевич

Руководитель отдела маркетинга и коммуникаций в Roolz

Однажды в транспортную компанию обратился клиент — крупная фармацевтическая компания. Из-за ошибки в планировании запасов уровень критически важного сырья опустился ниже страхового минимума, и возник реальный риск остановки производства. В такой ситуации стоимость самой перевозки перестает быть главным фактором: компания была готова доставить груз практически по любой цене, поскольку простой производственной линии и персонала обошелся бы значительно дороже. Этот кейс наглядно показывает, что все процессы взаимосвязаны. Управление запасами, закупки, выбор перевозчика и контроль сроков доставки должны работать как единая система — сбой на любом этапе может привести к потерям, которые во много раз превышают экономию на транспортных расходах.

Перейти к эксперту

Если компания хранит эти данные в разных таблицах, план быстро устаревает. Закупщик видит одну картину, склад — другую, логист — третью. Поэтому важно определить единый источник данных: ERP, WMS, TMS, BI-отчёт или согласованный регламент обмена. А также различные интеграции между системами.

Для транспортной части плана важно заранее понимать, какие перевозчики доступны по направлению и на каких условиях они готовы работать. В Roolz эту задачу можно решать через публичную или приватную платформу: открытый рынок подходит для разовых перевозок, закрытый контур — для работы с проверенными партнёрами.

Почему транспортные данные важны для закупщика

Закупочная цена — лишь часть общих затрат. Даже если поставщик предлагает выгодную стоимость товара, логистика может сделать такую закупку значительно дороже. Например, поставщик отгружает продукцию только в неудобные временные окна, не допускает частичных поставок или требует самовывоза в периоды пикового спроса на транспорт, когда ставки на перевозку максимальны.

Если транспортная составляющая не учитывается, компания получает искажённую картину совокупной стоимости владения (TCO). В расчёт не попадают расходы на перевозку, хранение, простои транспорта, срочную доставку, а также финансовые потери из-за дефицита запасов или остановки производства. В результате поставщик с самой низкой закупочной ценой может оказаться далеко не самым выгодным с точки зрения общих затрат бизнеса.

При международных поставках добавляются документы, транзитное время, таможенные процедуры и условия поставки. Если в контракте не закреплено, кто отвечает за транспорт и на каком этапе переходят обязанности сторон, логистика становится источником споров. Правила Incoterms используются в международной торговле для распределения обязанностей между продавцом и покупателем по доставке, рискам и расходам; при их применении условия нужно проверять по актуальной редакции ICC1.

Этапы планирования закупок в логистике

Этапы могут отличаться по отрасли, но логика обычно одна: сначала компания считает потребность, затем проверяет запасы, выбирает поставщиков, согласует условия, рассчитывает перевозку и контролирует исполнение.

  1. Собрать потребность. Нужно определить, что купить, в каком объёме и к какому сроку. Источники потребности — продажи, производство, сервис, проекты, филиалы, склад. На этом этапе важно отделить реальную потребность от «заявок с запасом», которые создают излишки.
  2. Проверить остатки и прогноз спроса. Планирование закупок должно учитывать текущие остатки, товары в пути, резерв под заказы и ожидаемое потребление. Если позиция относится к критическим, дополнительно проверяют страховой запас и срок пополнения.
  3. Выбрать поставщиков и условия поставки. Здесь оценивают не только цену, но и надёжность, минимальные партии, график отгрузок, возможность частичных поставок, требования к документам и ответственность за задержку. Поставщик выполняет отгрузку, но её параметры должны быть совместимы со складом и транспортом.
  4. Рассчитать логистическую часть. Логист проверяет маршрут, тип транспорта, доступность перевозчиков, ориентировочную ставку, сроки доставки и ограничения приёмки. Например, после согласования партии закупщик передаёт данные логисту, а тот запускает подбор перевозчика или торги на перевозку. Такой этап можно вынести в отдельный регламент и проводить через B2B-платформу вроде Roolz.
  5. Согласовать бюджет и контракты. Планирование закупок и контрактов должно учитывать не только цену товара. В бюджет входят доставка, хранение, возможные штрафы, простой, упаковка, перегрузка и обработка документов. Если компания видит только закупочную цену, она может выбрать вариант, который окажется дороже после расчёта логистики.
  6. Сформировать календарь закупок и поставок. Календарь показывает, когда размещать заказ, когда поставщик должен отгрузить товар, когда груз должен приехать на склад и кто отвечает за перевозку. Это рабочий инструмент для закупщика, логиста, склада и финансового отдела.
  7. Контролировать исполнение и корректировать план. План-факт анализ показывает, где возникают отклонения: поставщик задерживает отгрузку, перевозчик не подаёт машину, склад не успевает принять товар, прогноз спроса меняется. Эти данные нужны для пересмотра норм запасов, графиков и условий договоров.

Методы закупок в логистике: какой подход выбрать

Методы закупок в логистике помогают выбрать подход к разным товарам, поставщикам и маршрутам. Одни позиции требуют точного контроля запасов, другие — регулярных тендеров, третьи — синхронизации с производственным планом.

МетодКогда использоватьЧто даётОграничения
ABC-анализКогда нужно разделить закупаемые позиции по значимостиПомогает фокусироваться на ключевых товарахНе показывает стабильность спроса
XYZ-анализКогда важно оценить предсказуемость потребленияПомогает планировать страховой запасНужна история данных
EOQДля расчёта экономичного размера заказаБалансирует стоимость заказа и храненияНе всегда подходит при нестабильном спросе
Just-in-TimeКогда поставки можно синхронизировать с потреблениемСнижает объём запасовВысокий риск при задержках
MRPДля производственных компанийСвязывает закупки с производственным планомТребует точных данных
Тендеры и торгиДля выбора поставщиков или перевозчиковДелают условия прозрачнееТребуют времени на подготовку

ABC-анализ помогает определить приоритетные позиции: по ключевым товарам нужен более частый контроль, резервные поставщики и отдельный мониторинг сроков. XYZ-анализ показывает стабильность спроса: чем менее предсказуемо потребление, тем осторожнее нужно рассчитывать партию и страховой запас.

EOQ полезен, когда компания ищет баланс между стоимостью заказа и стоимостью хранения. Но если спрос резко меняется, поставщики задерживают отгрузки или транспорт дорожает в сезон, формулу нельзя использовать без поправок.

MRP связывает закупки с производственным планом. Метод хорошо работает, когда известна спецификация продукции, сроки поставщиков и график производства. Если данные неточные, система может сформировать план, который выглядит логично в таблице, но не исполняется в логистике.

Торги уместны не только при выборе поставщика товара, но и при выборе перевозчика под конкретную поставку. В Roolz  для этого предусмотрены электронные торги и аукционы на транспортные услуги. Компания публикует заявку на перевозку, получает предложения от перевозчиков и экспедиторов, а затем выбирает наиболее подходящего исполнителя — автоматически (по заданным критериям) или вручную. При выборе учитываются стоимость перевозки, условия оплаты, сроки доставки, с/без НДС, наличие страхования, маршрут, тип транспорта и требования к грузу.

Инфографика: четыре режима торгов на платформе Roolz — Торг (конкурентные предложения), Аукцион (цена на первом месте), Фикс (фиксированная стоимость) и Объявление (сбор предложений «по-старинке» без ставок).

Почему метод закупки должен учитывать логистику

Метод закупки нельзя выбирать отдельно от перевозки и склада. Just-in-Time не работает без надёжной доставки. Крупная партия может дать скидку у поставщика, но увеличить стоимость хранения. Рамочный контракт может закрепить цену, но не решить вопрос с графиком отгрузок.

Если компания применяет тендерный подход, в условия стоит включать логистические параметры: срок готовности груза, точку забора, требования к транспорту, документы, возможность частичной отгрузки. Иначе закупочный тендер выигрывает поставщик с хорошей ценой, а логистика получает неудобный и дорогой.

Планирование закупок и контрактов: что важно закрепить заранее

Планирование закупок и контрактов влияет не только на юридическую часть сделки. Контракт определяет, насколько реалистично выполнить поставку: когда поставщик отгружает товар, какие партии доступны, кто организует транспорт и что происходит при задержке.

В договоре или спецификации важно заранее закрепить:

  • сроки поставки и отгрузки;
  • минимальную и максимальную партию;
  • график отгрузок;
  • возможность частичных поставок;
  • ответственность за задержку;
  • условия доставки;
  • порядок изменения объёмов;
  • требования к документам;
  • кто отвечает за транспорт;
  • штрафы и SLA2;
  • порядок действий при форс-мажоре и переносе сроков.

Раздел носит информационный характер и не заменяет юридическую проверку договора. Для компании важно не превращать контракт в формальность: если в документе нет понятных сроков, ответственных и правил изменения объёмов, логистика работает в режиме ручного тушения проблем.

В планировании закупок организации также стоит учитывать рамочные соглашения с перевозчиками. Если закупки регулярные, логистической команде проще заранее согласовать пул партнёров, типовые маршруты, требования к транспорту и порядок обмена документами. Такой пул удобно держать в приватной бирже Roolz, где условия и история работы с проверенными перевозчиками сохраняются в едином месте — тогда каждая новая поставка не начинается с поиска машины с нуля.

Типичные ошибки при планировании закупок

Ошибки в закупочном плане редко остаются внутри отдела закупок. Они быстро переходят в склад, транспорт, финансы и клиентский сервис. Ниже — частые ситуации, которые стоит проверять до размещения заказа.

ОшибкаЧем опаснаКак исправить
Закупки планируются отдельно от склада и транспортаПартия может приехать не вовремя или не поместиться на складеСогласовывать план с логистикой и складом до заказа
Учитывается только закупочная ценаДоставка и хранение могут «съесть» экономиюСчитать совокупную стоимость: товар + перевозка + склад
Нет страхового запаса по критическим позициямЛюбая задержка приводит к дефицитуЗадать минимальный остаток и правила пополнения
Поставщики выбираются без анализа надёжностиРастёт риск срыва сроковВести историю задержек и претензий
Контракты не содержат понятных сроковСложно предъявить ответственностьФиксировать график, SLA и порядок изменений
Перевозчик ищется после закупкиПоявляются срочные ставки и простоиВключать транспорт в план заранее
Нет план-факт анализаОшибки повторяютсяРазбирать отклонения после каждой поставки
Все расчёты ведутся в Excel без единого источникаУчастники работают с разными версиями данныхНастроить единый регламент и актуальные справочники
Не учитывается сезонность перевозокСтавки и сроки становятся непредсказуемымиПланировать пики заранее
Не пересматриваются нормы запасовПоявляются дефицит, излишки и неликвидыРегулярно обновлять нормы по спросу и срокам

Если перевозчика начинают искать уже после готовности груза к отгрузке, компания часто переплачивает за срочность или переносит срок поставки. Этот риск можно снизить, если включить подбор транспорта в закупочный план заранее и использовать для этого отдельный рабочий контур, например, приватную биржу Roolz, где заявки на регулярные направления заранее уходят проверенным перевозчикам.

Планирование логистических процессов в закупках должно заканчиваться не заказом товара, а контролем исполнения. Важно сравнивать план и факт: когда заказали, когда поставщик подтвердил отгрузку, когда подали транспорт, когда груз приехал и какие отклонения возникли.

Как цифровые инструменты помогают связать закупки и логистику

Цифровые инструменты не заменяют процесс планирования, но помогают связать данные, участников и контрольные точки. Закупочный план становится исполнимым, когда к нему привязаны реальные сроки отгрузки, доступность транспорта, условия перевозки и коммуникация с партнёрами.

Роли систем можно разделить так:

  • ERP хранит заказы, бюджеты, справочники, финансы и часть данных по остаткам.
  • SRM помогает работать с поставщиками, квалификацией, заявками и договорённостями.
  • WMS отвечает за складские остатки, приёмку, размещение и отгрузку.
  • TMS помогает управлять транспортом, рейсами, ставками и исполнением перевозок.
  • BI собирает аналитику: план-факт, задержки, стоимость, оборачиваемость, уровень сервиса.
  • B2B-платформы грузоперевозок закрывают транспортный слой: заявки, перевозчики, торги, коммуникацию и работу с контрагентами.

ERP и SRM помогают работать с заказами и поставщиками, а платформы грузоперевозок закрывают транспортную часть: заявки, перевозчики, торги и коммуникацию. Roolz относится именно к этому транспортному слою и не заменяет ERP, SRM, WMS или систему полного планирования закупок.

ASCM публикует материалы про управление поставками, включая темы логистики и закупок, что подтверждает связь закупок, поставок и логистики в профессиональной повестке управления цепями поставок.

Ценность цифровых инструментов зависит от качества данных. Если в системе устаревшие сроки поставщиков, неактуальные остатки или неполные условия контракта, автоматизация только быстрее распространит ошибку между участниками.

Где в закупочной логистике может помочь Roolz

Когда закупочный план уже сформирован, компании нужно обеспечить физическое движение товара: найти перевозчика, согласовать условия, провести торги, сохранить переписку и контролировать работу с контрагентами. Для этой части процесса можно использовать платформу для грузоперевозок Roolz.

Платформа для организации грузоперевозок Roolz

Roolz — B2B-платформа для организации автомобильных грузоперевозок и проведения электронных торгов на транспортные услуги. Платформа работает как цифровой рабочий контур для участников перевозки, но не является ERP, SRM, WMS, экспедитором или стороной сделки.

В закупочной логистике Roolz помогает решать сразу несколько задач:

  • организовать работу с постоянными подрядчиками в рамках приватной платформы, где торги проходят только среди приглашенных и проверенных перевозчиков;
  • искать новых перевозчиков и экспедиторов через каталог компаний, чтобы расширять пул партнеров;
  • проводить электронные торги и аукционы по конкретным заявкам, чтобы собрать конкурентные предложения и выбрать оптимальные условия перевозки;
  • быстро закрывать разовые (спотовые) перевозки через публичную биржу, привлекая новых исполнителей;
  • организовывать электронные торги по мультимодальным перевозкам, комбинируя автомобильный, железнодорожный, морской и авиационный транспорт в рамках единой заявки;
  • сохранять всю историю взаимодействия в бизнес-мессенджере с перевозчиками в единой системе: переписку, ставки, результаты торгов, договоренности и документы по перевозкам;
  • планировать бюджет без скрытых расходов, используя модель подписки без комиссии с каждой перевозки.

Например, закупочная команда передаёт логистам график поставок на месяц. Логисты заранее видят партии, маршруты и даты отгрузки, а затем запускают подбор перевозчиков или закрытые торги по регулярным направлениям. Такой подход не отменяет планирование закупок, но помогает заранее связать закупочный календарь с транспортным исполнением.

Чек-лист: как проверить, что план закупок реалистичен

План может выглядеть аккуратно в таблице, но быть слабым в исполнении. Перед утверждением проверьте его по короткому чек-листу.

Потребность и запасы

  • Есть ли прогноз спроса?
  • Проверены ли фактические остатки?
  • Учтены ли товары в пути и резервы?
  • Рассчитан ли страховой запас?
  • Пересматривались ли нормы запасов после изменений спроса?

Поставщики и контракты

  • Указаны ли сроки поставщика?
  • Понятны ли минимальные и максимальные партии?
  • Есть ли график отгрузок?
  • Закреплена ли ответственность за задержку?
  • Есть ли резервные поставщики для критических позиций?

Логистика и транспорт

  • Рассчитана ли стоимость доставки?
  • Понятно ли, кто отвечает за транспорт?
  • Проверена ли доступность перевозчиков?
  • Учтены ли сезонность и пиковые периоды?
  • Есть ли сценарий на случай задержки?

Контроль

  • Настроен ли план-факт анализ?
  • Кто обновляет данные при изменении сроков?
  • Где фиксируются отклонения?
  • Как результаты поставок влияют на следующий план?

Если на часть вопросов нет ответа, планирование закупок остаётся неполным. Исполнимый план должен показывать не только «что купить», но и «как доставить», «где принять», «кто отвечает» и «что делать при отклонении».

Заключение

Планирование закупок в логистике — это связка потребности, поставщиков, запасов, контрактов и транспорта. Ошибка многих компаний — планировать закупку товара отдельно от доставки, склада и графика отгрузок. В результате выгодная цена может обернуться срочной перевозкой, переплатой за хранение или дефицитом.

Хороший закупочный план учитывает не только цену товара, но и сроки, условия поставщика, доступность перевозчиков, складские ограничения, страховой запас, документы и риски. Цифровые инструменты помогают сделать процесс прозрачнее, но требуют качественных данных и понятной ответственности участников.

Особенно это касается транспортной составляющей: когда перевозка планируется заранее, а не в режиме «горящей» заявки, компания экономит и деньги, и нервы. Здесь удобно использовать специализированные площадки для грузоперевозок — например, Roolz. Сервис позволяет заранее находить надёжных перевозчиков и фиксировать договорённости, а через приватную биржу контрактных перевозок работать с вашими проверенными партнёрами на постоянных условиях. Это помогает встроить транспорт в закупочный план как предсказуемый и управляемый элемент, а не как источник срочных расходов.

  1. International Chamber of Commerce (Международная торговая палата), организации, которая разрабатывает и публикует правила Incoterms® — свод терминов, регулирующих распределение обязанностей, рисков и расходов между продавцом и покупателем при международных поставках. ↩︎
  2. SLA (Service Level Agreement — соглашение об уровне обслуживания) — это документ, который фиксирует конкретные стандарты качества доставки, обработки и управления товарно-материальными потоками между поставщиком логистических услуг и клиентом. ↩︎
